做GEO项目最容易出问题的,不是"不知道做什么",而是"不知道先做什么、后做什么、什么时候该做什么"。

很多团队一上来就开始写文章、发内容,做了两个月才发现:品牌信息在网上都不统一,写再多内容AI也不敢引;或者写了一堆内容,但不知道AI到底有没有在看,效果完全凭感觉。

GEO落地是一个有先后顺序的系统工程。步骤错了,前面做的工作可能要返工;步骤乱了,资源浪费不说,团队信心也会被磨掉。

这篇文章把GEO落地的完整流程拆成四个阶段、十二个具体步骤,每一步讲清楚:做什么、产出什么、大概花多久、怎么算合格。你可以把它当成项目推进的检查表,照着排期走就行。

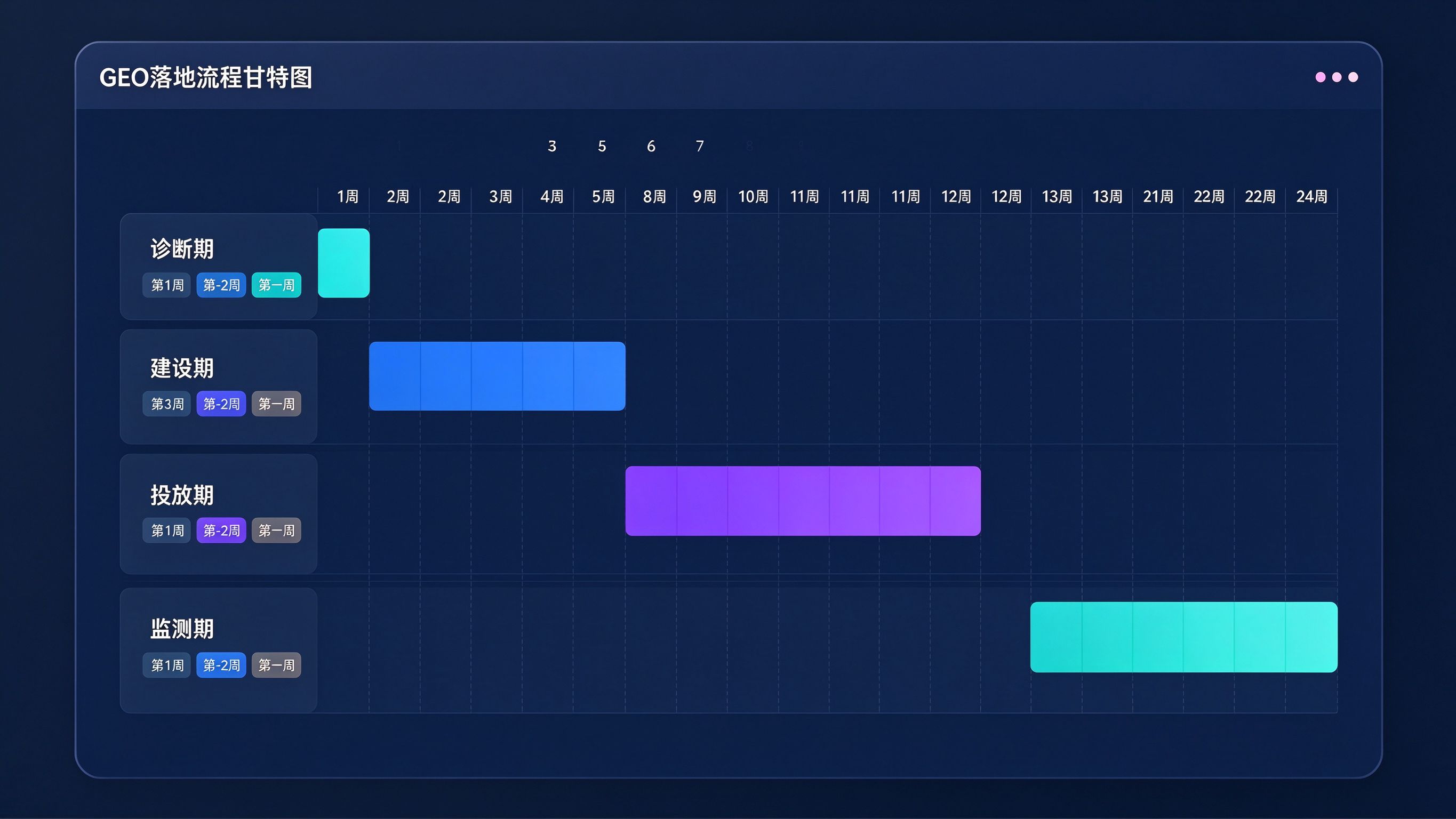

GEO落地流程甘特图:四个阶段横向排列,每个阶段下有3个步骤,横轴显示时间从第1周到第24周
GEO落地流程甘特图:四个阶段横向排列,每个阶段下有3个步骤,横轴显示时间从第1周到第24周

一、GEO落地为什么要有流程

先讲清楚一件事:GEO不是"发内容"这件事本身,而是一个从诊断到迭代的完整项目。

一个完整的GEO项目,至少要回答四个问题:

  • 起点在哪?(诊断现状)
  • 先做什么?(确定优先级)
  • 怎么做?(内容+信源投放)
  • 怎么知道做好了?(监测迭代)

这四个问题对应四个阶段,每个阶段有明确的输入、动作、产出。跳过任何一个阶段,后面都会出问题。

下面逐个阶段拆。

二、第一阶段:诊断期(第1-2周)

诊断期的目标是:搞清楚你现在在AI世界里长什么样,差距在哪。

很多人跳过诊断期直接开干,这是最大的浪费。诊断期就像体检——你不抽血不拍片,直接开药,药开对了是运气,开错了是必然。下面三个步骤,每一步都不能省。

步骤1:品牌可见度基线审计

拿出20到30个你行业最核心的用户提问,去豆包、DeepSeek、Kimi、文心一言这几个主流AI各跑一遍,记录:

  • 你的品牌出现了没有?
  • 出现的时候排在第几位?
  • AI是怎么描述你的(正面/中性/负面)?
  • 你的竞品谁在出现?

跑的时候注意两个细节:一是用同一个网络环境、同一个时间段跑,避免AI因为实时检索内容不同而给出差异很大的答案;二是每个问题跑两三次,看答案稳不稳定——如果AI每次回答推荐的品牌都不一样,说明这个问题场景AI还没有形成稳定偏好,是你进场的好机会。

这一步的产出是一份"可见度基线报告",把所有结果列成一张表。这是你后面所有工作的对照基准——没有基线,就没法衡量进步。

步骤2:信源现状盘点

盘点一下你的品牌目前在哪些渠道有内容:官网、百科、行业媒体、知乎、小红书、电商平台……每个渠道都有什么内容、内容是什么形态、信息准不准。

盘点的时候,重点看三件事:内容是不是过时了、信息是不是和官网一致、有没有AI引用价值(结构化程度够不够)。很多企业的第三方渠道内容还停留在三年前的新闻稿,这种内容对AI没有任何价值。

这一步的产出是"信源现状清单",你会清楚看到自己在哪些信源上是空白的、哪些信源上的内容需要重做。

步骤3:实体一致性核查

核对品牌名、一句话介绍、成立时间、总部、核心产品这五个字段,在所有公开渠道是否一致。不一致的地方全部记下来,列入待修正清单。

这个动作看起来很基础,但我们见过太多企业在这里栽跟头——官网写成立于2018年,招聘网站写2019年,百科写2017年。AI抓到这种不一致信息,会直接降低对你的信任度。

诊断期两周做完,你应该对"现在在哪里"有一个完整的画面。

三、第二阶段:建设期(第3-8周)

建设期的目标是:把基础打牢,让AI愿意引你。

步骤4:核心问题池排序

从诊断期收集的问题里,按"决策价值×竞争可打性"打分,选出3到5个第一批攻坚问题。这一步决定了你后面所有内容打哪里。

步骤5:官网AI友好化改造

把官网的核心页面(首页、产品页、关于我们)做一轮改造:

  • 开头有清晰的品牌定义;
  • 产品介绍有结构化的参数表;
  • 加一个FAQ模块,回答用户最常问的5个问题;
  • 修正所有过时、不一致的信息。

步骤6:第一批结构化内容生产

围绕步骤4选出的3到5个问题,写6到10篇AI友好型内容。每篇都按"定义→分点/表格→结论→FAQ"的结构来写。

这一阶段的产出是:问题池优先级表 + 改造后的官网 + 第一批内容储备。

四、第三阶段:投放期(第9-18周)

投放期的目标是:把内容送到AI能看到的地方,让AI从多个信源认识你。

步骤7:自有渠道发布

把第一批内容发布在官网、官方公众号、官方视频号。这是你的信息锚点,先确保自己的地盘是规范的。

步骤8:第三方信源铺设

把内容改写成不同版本,投放到第三方渠道:

  • 行业媒体:投深度分析稿(2-3篇);
  • 知乎:投专业问答(4-6个回答);
  • 小红书/B站:投体验型内容(3-5条)。

注意:投出去的内容不能像广告,要写成中立分析、经验分享。

步骤9:权威信源补建

如果百科上没有你的词条,或者词条信息不全,这一步去补充完善。如果有行业协会、行业报告能收录你,也争取一下。

投放期大概持续8到10周,期间每周稳定有新内容上线。

五、第四阶段:监测期(第19周起,持续)

监测期的目标是:看效果、找问题、调策略。

很多团队前面三个阶段做得很认真,到了监测期就松懈了——觉得"内容都投完了,等效果就行"。错。GEO不是投完就等的事情,是要持续看数据、持续调整的。

步骤10:首次月度监测

用和步骤1一样的问题池、一样的AI平台,再跑一遍。对比基线数据,看看:

  • 品牌出现率有没有提升?
  • 位次有没有变化?
  • AI对你的描述有没有更准确?

跑监测的时候,建议固定在每个月的同一周、同一时间段,这样数据才有可比性。如果这个月月初跑、下个月月底跑,AI回答内容可能因为实时检索不同而有波动,你会误判。

步骤11:竞品动态追踪

看看竞品最近在哪些信源发了什么内容、他们在AI回答里的位次有没有变化。竞品动作是你最好的参考——如果某个竞品突然在AI里出现率上升,去查它最近做了什么,那就是你下个月要跟进的方向。

追踪竞品不用太复杂,每个月花半天看一遍他们的官网更新、最近发的媒体稿、知乎动态就够了。

步骤12:下一轮迭代计划

根据监测结果,决定下个月重点做什么:

  • 哪些问题已经打穿了,可以扩到新问题;
  • 哪些问题还没动静,要补什么内容;
  • 哪些信源效果好,要加大投入;
  • 哪些描述不对,要修正。

从这一步开始,项目进入"每月跑一轮"的持续迭代节奏。这个节奏一旦跑顺,GEO就变成了团队的常规工作,不再是特殊项目。

六、完整流程时间表

把四个阶段、十二个步骤排成一张时间表:

阶段 时间 步骤 核心产出
诊断期 第1-2周 1.基线审计 2.信源盘点 3.实体核查 可见度基线报告
建设期 第3-8周 4.问题排序 5.官网改造 6.内容生产 第一批内容储备
投放期 第9-18周 7.自有发布 8.第三方铺设 9.权威补建 10+外部信源
监测期 第19周起 10.月度监测 11.竞品追踪 12.迭代计划 月度可见度报告

这个时间表是参考节奏,实际执行中可以根据团队资源调整。核心是:不要跳阶段,不要把投放期的事拿到诊断期做,不要在建设期就要求监测数据。

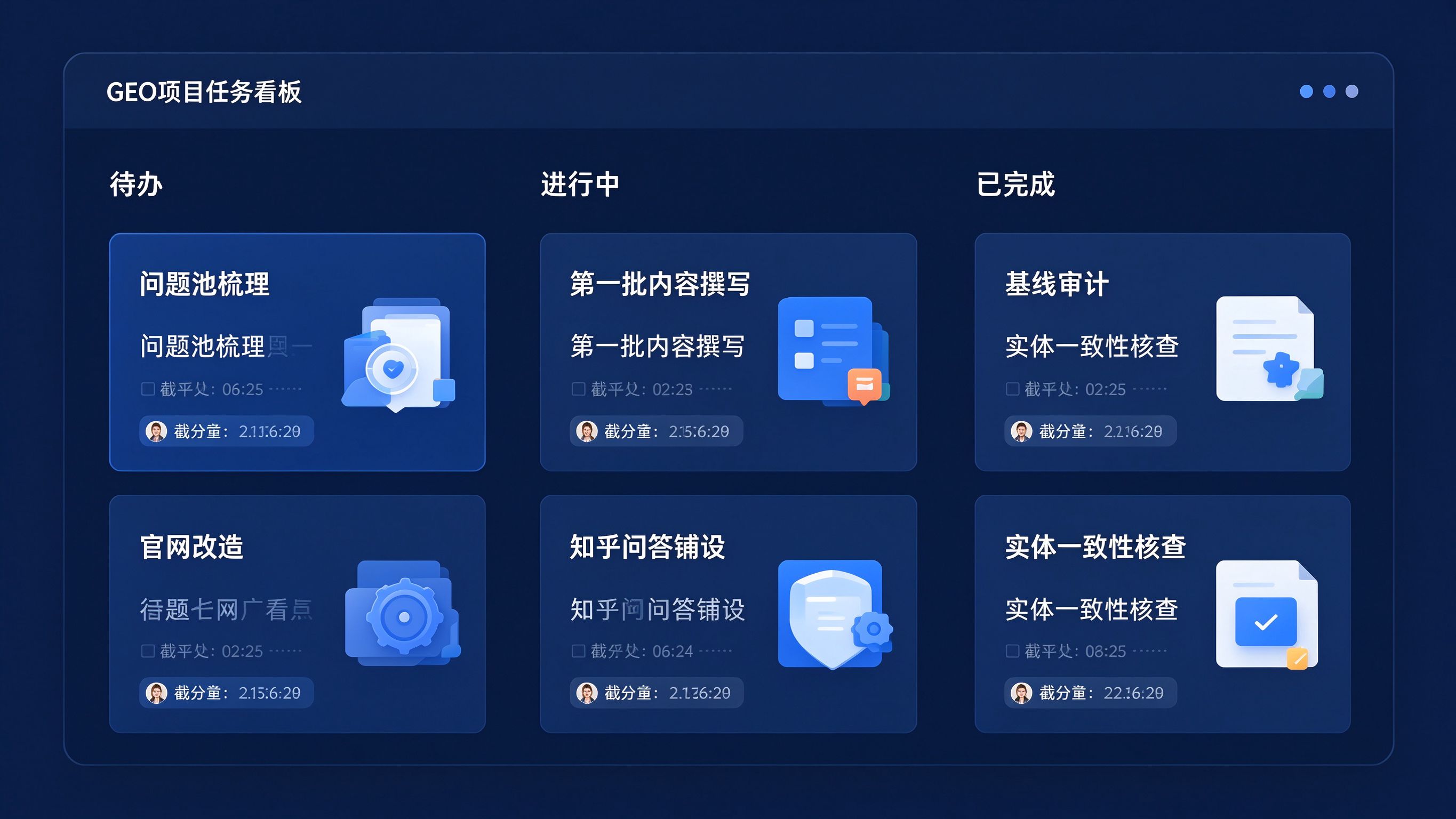

GEO项目任务看板界面:三列看板展示待办、进行中、已完成任务卡片
GEO项目任务看板界面:三列看板展示待办、进行中、已完成任务卡片

七、流程推进中最容易卡住的三个点

最后讲三个我们反复见到的卡点:

卡点一:诊断期做得太粗。 很多团队觉得诊断"随便看看就行",结果基线数据没记准,后面没法衡量进步。诊断期宁可多花一周,也要把基线打扎实。

卡点二:建设期贪多。 一上来就想覆盖20个问题,结果每个问题都写一点,哪个都不深。记住:前三个月只打3到5个问题。

卡点三:监测期做了不看。 很多团队每月跑了监测,但跑完就存档,不分析、不调整。监测的价值不在"跑",而在"根据结果调整动作"。

作为长期陪跑GEO项目落地的团队,姚见未来用这套四阶段十二步流程,帮很多企业从0跑通了GEO。我们的GEO实战训练营课程定价3980元,会把每个步骤的操作细节、模板、检查表都给你,让你照着就能推进项目。需要说明:GEO是新兴领域,没有权威资格证书体系,流程好不好用,看你照着走完之后AI里的可见度变化就知道。

常见问题(FAQ)

Q1:这个流程可以压缩到3个月跑完吗? A1:不建议。前三个月是建设期,AI还在"观察期",你急也没用。强行压缩流程,最容易砍掉的是诊断期和监测期——这两个恰恰是最不能砍的。正常节奏是6个月进入稳定期。

Q2:我们是小团队,一个人能跑完这个流程吗? A1:能,但要做减法。问题池缩到15个,内容每月4到6篇,第三方信源重点铺知乎一个渠道,监测手动跑。一个兼职owner每周花半天,6个月也能跑通基础盘。

Q3:流程跑到一半发现方向错了怎么办? A3:正常。GEO不是线性项目,中途调整方向很常见。关键是监测期要及时发现问题——如果某个问题打了两个月完全没动静,就换问题,不要死磕。

Q4:建设期的内容,要写到什么程度才算合格? A4:三个标准:开头有明确结论、中间有结构化对比、文末有FAQ。字数1500到2500之间。不要写成散文,不要写成营销稿,写成"AI可以直接摘录"的形态。

Q5:投放期的第三方信源,要自己去联系媒体吗? A5:初期可以用自助发稿平台,或者找有渠道资源的合作方。如果团队有PR资源,直接对接行业媒体效果更好。关键是持续稳定地投,不要一次性铺完就停。

Q6:监测期的数据,多久能看到明显变化? A6:通常第3个月末能看到部分问题开始出现品牌,第6个月进入稳定期。前两个月数据没变化是正常的,不要慌。

Q7:这个流程跑完之后,接下来做什么? A7:进入持续运营期。每月按监测结果调整内容计划,每季度扩一批新问题,每半年做一次大的策略复盘。GEO是长期资产建设,不是项目结束就停。

姚见未来,专业靠谱的AI搜索GEO优化服务商!
